Логистический центр 25 000 м2 от бельгийского застройщика Ghelamco
Реализованный объект
Логистический центр 25 000 м2 от бельгийского застройщика Ghelamco

Задача
В новом корпусе логистического центра площадью 25 000 м2 смонтировать по проекту:
две котельных, систему водоснабжения, канализацию, вентиляционные и дымовые каналы, дымоходы из антиокислительной стали.
Работы проводить строго в соответствии с международным BIM-стандартом.
Что сделали
Выполненные работы на объекте

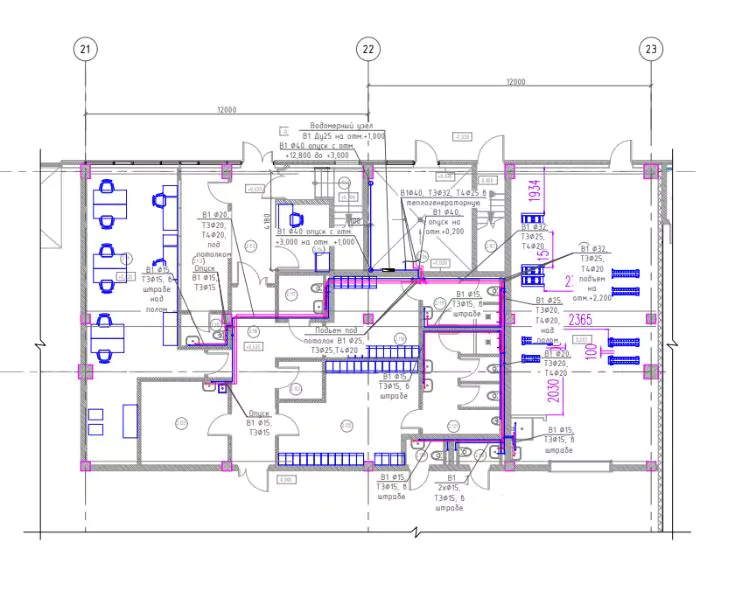

Детализировали проект
В проекте не хватало соединений и различных узлов. В контакте с заказчиком мы дополнили и детализировали проект, чтобы ничего не потерять.

Смонтировали 2 котельные
В каждой по 2 конденсационных энергосберегающих котла.

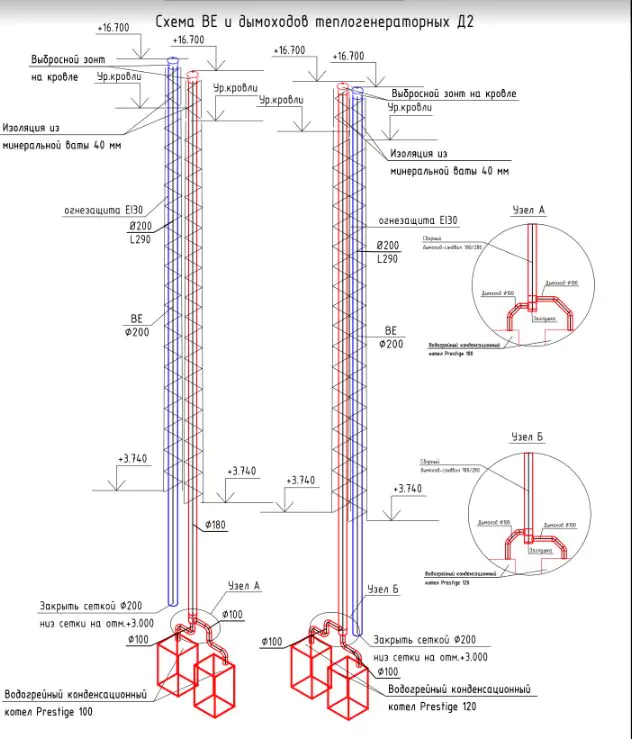

Смонтировали специальные дымоходы
По требованию Ghelamco смонтировали в котельной специальные дымоходы из антиокислительной стали, которые не может проесть конденсат от котлов.
Трубопроводы центрального водоснабжения прокладывались на высоте 15 метров
Для монтажа на некоторых участках привлекли спецтехнику.
Вывели трубы через 3 крыши
Вывели трубы через 3 крыши несмотря на неправильно сделанные предыдущим подрядчиком отверстия. Изначально отверстия не соответствовали проекту и даже фактическим размерам труб. Мы сами проштробили дополнительные отверстия в бетонных перекрытиях, чтобы вывести трубы.
Работали по международному стандарту BIM
В соответствии с BIM выполнили:
- все нормы безопасности;
- требования к страхованию сотрудников;
- особые правила допуска и нахождения на объекте.
Договор заключался на английском языке.
Позаботились о том, чтобы заказчик не забивал себе голову происходящим на объекте
- Взяли на себя решение вопросов, когда оказалось, что в проекте заказчика есть несостыковки. Не стали дергать его, а просто докупили нужное оборудование за свой счет и поставили.
- Провели пуско-наладочные работы вместе с другими подрядчиками.
Пошли на встречу по времени, чтобы всем было удобно. - Согласовали с инженерами подбор альтернативного оборудования
из-за введенных санкций - Спокойно отнеслись к мелким кражам со стороны других подрядчиков
- И более того — быстро ликвидировали потоп по вине монтажников,
которые работали в соседнем здании. Для этого пришлось подгонять
подъемники и работать на высоте 15 метров.
Срок проекта: 3 месяца
Документы

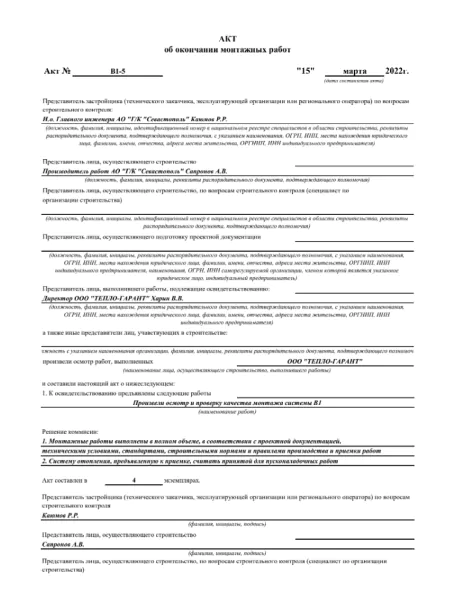

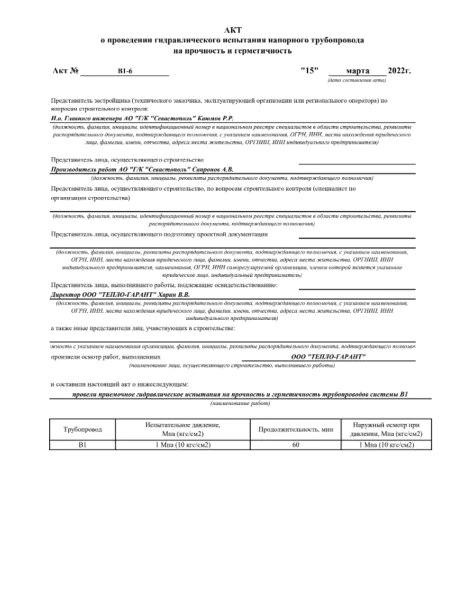

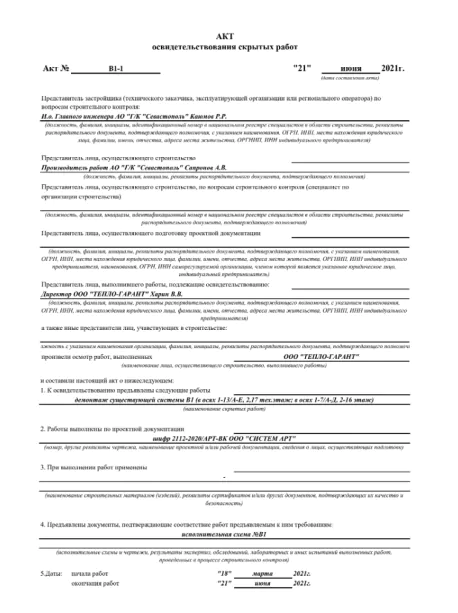

Вовремя подготовили всю необходимую исполнительную документацию
Другие объекты
Посмотрите другие реализованные проекты

17-этажный корпус с VIP-номерами в гостиничном комплексе «Севастополь»
АО «ГК «Севастополь»
- Демонтированы старые системы отопления и теплоснабжения
- Смонтировано 212 радиаторов отопления
- 4500 м. трубопроводов систем отопления, теплоснабжения и водоснабжения
- 950 м. трубопроводов системы канализации
- 1317 единиц запорной арматуры
- 2420 м. теплоизоляции трубопровода

ИТП на Производственно-складском комплексе «Шаховская»
ООО «ПромСтрой»
- Максимальный диаметр трубопровода: 319 мм
- Количество радиаторов отопления 37 шт.
- Мощность ИТП: 400 кВт
- Количество единиц запорной и предохранительной арматуры: 362 шт.
- Удаленность от г. Москва: 170 км
Юридический адрес
141607, Московская область, г Клин, Волоколамское ш, д. 25 стр. 7, офис 311
Время работы
Пн-пт: с 10.00 до 22:00
Суббота: с 10:00 до 18:00
